500米气举反循环水井钻机WR500RCE采购:E系列在预算和配置之间如何取舍?

日期:2026-09-30 14:27:36浏览:10

WR500RCE的采购取舍,核心不在配置单有多长,而在钻深、提升力、回转扭矩、空压机匹配和孔内清洁能力这五项硬指标是否覆盖项目工况。这款500米级履带式气举反循环水井钻机采用132 kW柴油动力、300 kN提升力、8000–12000 N·m回转扭矩和140–400 mm钻孔直径,E系列把成本集中在与成孔直接相关的能力上,而非堆叠附加功能。因此判断预算该花在哪里,先看项目能不能用得上这些能力,再看哪些部件必须随主机一起定,哪些可以按地层后期增补。

先确认500米钻深是否真的用得上

WR500RCE标称最大钻深500 m,覆盖农村深井、农业高流量水井、工业用水井和矿区供水。但最大钻深不等于每口井都按500 m成井,最终井深应由水文地质资料和实际出水层决定。当地下水位较深、浅层含水层不稳定,或矿区远离供水管网需要更大找水深度余量时,500米级设备的余量才有实际意义。

采购前应把预期井深、常见孔径和主要地层列清楚。若项目多数井深在200–300 m、孔径偏小,预算可以更多投向钻具和空压机匹配;若确实要接近500 m且硬岩比例高,则主机能力不能压缩。这一点决定了E系列哪些项目适合、哪些项目应另选更高配置机型。

提升力、回转扭矩和给进行程怎么取舍

500米级钻孔中,钻杆自重、孔壁摩阻和套管重量都明显增加。WR500RCE的300 kN提升力、150 kN给进力为起下钻和工具回收提供余量;回转扭矩8000–12000 N·m、回转速度40–160 r/min,用于适配不同孔径和摩阻的负载变化。大孔径、硬岩和高摩阻工况需要低速高扭矩,阻力较小的稳定孔段可提高转速,实际钻进应根据扭矩变化、返渣量和钻具状态实时调整。

水井钻机产品图片

给进行程可选3.3 m或6.6 m,并支持1.5 / 2 / 3 / 6 m钻杆。6.6 m长行程减少接杆次数、提高连续钻进效率;3.3 m配置更利于控制整机工作高度和场地适应性。这项取舍与预算关系直接:长行程对效率的提升取决于项目单孔深度和接杆频次,而场地空间、运输条件和钻杆长度会反过来限制选择。

参数项WR500RCE 配置
最大钻深500 m
钻孔直径140–400 mm
柴油动力132 kW,额定转速2400 r/min
提升力 / 给进力300 kN / 150 kN
回转扭矩8000–12000 N·m
回转速度40–160 r/min
给进行程3.3 m 或 6.6 m
辅助卷扬20 kN
工作气压1.7–3.5 MPa(推荐)
耗气量17–42 m³/min
行走速度 / 爬坡能力约2.5 km/h / 参考30°
整机重量约12 T
运输尺寸约6300 × 2100 × 2500 mm
工作尺寸约4000 × 2900 × 6800 mm

空压机是气举反循环的配套重点

气举反循环通过压缩空气建立内管返流,将孔底岩屑和钻渣沿钻杆内部带回地面。对深孔硬岩水井,这种排渣路径可减少岩屑在环空中的长距离上返,有利于保持孔底清洁,降低重复破碎和沉渣问题,但实际效果取决于空压机排量、孔径、钻杆密封和地层条件。

WR500RCE推荐工作气压1.7–3.5 MPa,耗气量17–42 m³/min。孔深增加、孔径变大、岩层变硬或施工海拔升高时,所需排量会增加。选型时要同时考虑潜孔锤和反循环返渣两项需求,不能只按主机参数配空压机。若只提高压力而排量不足,孔底仍可能得不到有效气流。

开放裂隙、溶洞和高渗透地层可能造成严重漏风。此类情况可根据程度增加空压机排量、使用泡沫、套管或调整钻进方法,避免空气大量损失导致潜孔锤失效。这些属于按地层匹配的工艺条件,采购阶段应向厂商核实配套空压机的排量与压力区间。

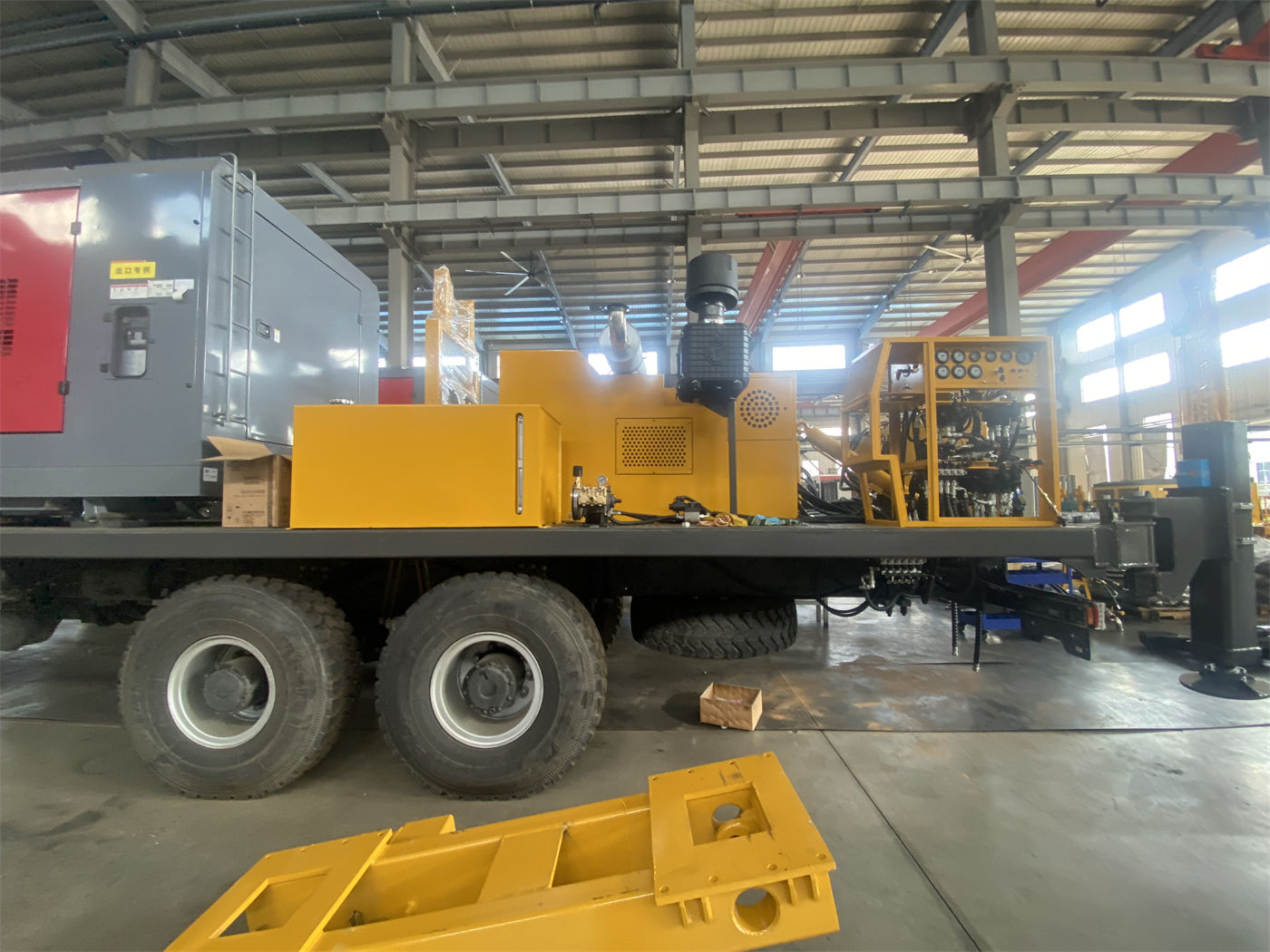

水井钻机产品图片

哪些钻具和附件可以按项目增补

完整施工系统可根据项目配置反循环DTH锤、钻头、不同规格钻杆、套管工具、空压机、高压风管、油雾器、泡沫泵和发电机等。不同地层无需全部配置,合理选配能在保证施工能力的同时体现E系列的成本优势。采购谈判时,应把主机与耗材、工具分开列项,明确哪些随主机供货、哪些单独采购,避免为用不到的附件付费,也避免现场因缺少套管或泡沫系统停工。

按地层判断需要增补的部件

  • 较完整花岗岩、玄武岩、石灰岩、砂岩:可考虑DTH潜孔钻进,重点是潜孔锤冲击、回转速度、给进力和风量的协调匹配。
  • 断层、破碎带、裂隙地层:易出现掉块、缩径、漏风和卡钻,进入该孔段应降低推进速度、保持持续清孔,并根据孔壁稳定情况使用套管或泡沫辅助。
  • 风化岩与松散覆盖层:土层、砂层、砂砾和强风化段可先用套管、泥浆或其他稳孔方式建立稳定孔段,再进入较完整岩层进行气动反循环钻进。
  • 主要含水层与强涌水孔段:进入含水层后地下水会改变孔内返渣和潜孔锤工作状态,应记录出水层深度,并据此调整供气、清孔和套管方式;成井阶段滤管与止水层段需按含水层位置布置。

履带底盘、运输与场地条件不能忽略

WR500RCE采用履带底盘,行走速度约2.5 km/h,参考爬坡能力30°,更适合矿区碎石路、农村道路和一般不平整地面。整机重量约12 T,转场前必须确认地面承载力和坡面条件,软土和湿滑区域应谨慎移动。

运输尺寸约6300 × 2100 × 2500 mm,工作尺寸约4000 × 2900 × 6800 mm。运输前要确认车辆载重、装车固定点和道路限高;到达现场后需预留塔架竖起空间和安全作业范围。这些条件若与项目场地冲突,会直接影响给进行程和整机配置的选择,属于采购前应核实的边界条件。

采购前建议向厂商确认的事项

  • 项目预期井深、主要孔径和地层组合,是否落在500 m、140–400 mm的适用范围之内。
  • 配套空压机的排量与压力是否覆盖17–42 m³/min、1.7–3.5 MPa区间,并按孔深、孔径和海拔核实余量。
  • 给进行程选3.3 m还是6.6 m,与钻杆规格、场地高度和运输条件是否匹配。
  • DTH锤、钻头、钻杆、套管工具、泡沫系统等哪些随主机、哪些单独选配。
  • 履带行走、爬坡与整机12 T重量对矿区道路和软土地面的通过条件。
  • 辅助卷扬额定载荷和吊装作业要求,避免超载和人员在悬吊物下作业。

高压气动和深孔施工中,每日开工前应检查高压风管、接头、安全绳、回转头、履带、塔架和液压系统;钻进中持续观察风压、返渣、返水和扭矩变化;完成后及时清理钻具和反循环通道,并检查潜孔锤润滑、钻杆密封和高压管路磨损。实际地质条件、孔内工具、钻孔角度和操作方式存在差异,最终钻进效果和配置取舍应结合具体项目向厂商核实确认,本文不代替现场考察与选型方案。
